Започват с асфалта по проект за ремонт на центъра

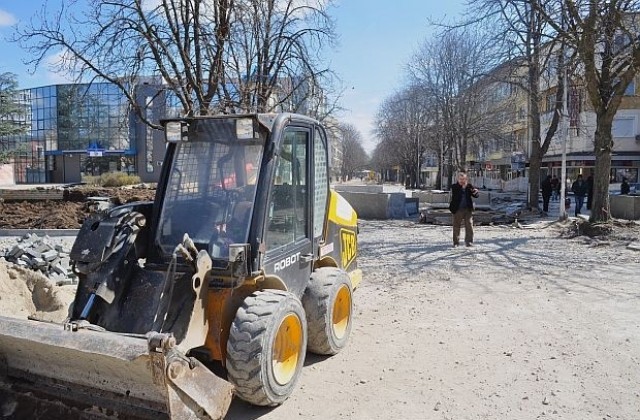

Започват с асфалта по проект за ремонт на центъра / Радка Минчева, архив

Започват да полагат асфалт по проекта „Създаване на зелена и достъпна градска среда в централната градска част на Разград“. След доскоро предимно разрушителните дейности в първите участъци, които ще бъдат обновени, са включени междублоковите пространства по ул. Н.Й.Вапцаров“ и по ул. "Дондуков", асфалтът ще е износоустойчив – съобщават от пресцентъра на община Разград.

Ето графикът за работа по проекта през следващата седмица – от 29 юни до 5 юли:

Участък 1 – бул. „България”:

Настилки от бетонови плочи и павета, мит речен филц – пешеходна зона пред Профсъюзен дом.

Участък 2 – междублокови пространства по ул. „Н. Вапцаров”- полагане на износоустойчив пласт асфалт

Участък 3  - ул. „Дондуков” и междублокови пространства

Полагане на износоустойчив пласт асфалт, полагане на бетонови бордюри - по ул.„Искър”-източен тротоар и подход за обществен паркинг пред бар „Сохо”, настилки от бетонови плочи и павета, мит речен филц – пред бар „Сохо”, западен тротоар на ул. „Искър”, изработка и монтаж или повдигане на решетки за английски дворове – ул. „Искър” – източен тротоар, изграждане на клоцове, бетонни стенички, габиони, облицовки, стъпала и места за сядане около тях – в участъка около пиаца за таксиметрови автомобили на бул. „България”, направа на рампи за инвалиди – ул. „Искър”, линейни оттоци по бул. „България” – нов обществен паркинг.

Участък 4 – пл. „Момина чешма”- Ларго

Настилки от бетонови плочи и павета, мит речен филц – пл. „Момина чешма”/Ларго/, изработка и монтаж или повдигане на решетки за английски дворове – източна и западна алеи на пл. „Момина чешма”, подлези и подходи към площада, изграждане и възстановяване на линейни отводнителни канали за атмосферни води, направа на рампи за инвалиди - подход към стъпалата за ул.„Жеравна“/х-л „Разград”/.

Участък 5 – пл. „Независимост” и Общински културен център

Обратни засипки и насипи, настилка – пл. „Независимост”, полагане на бетонови плочи и градински бордюри – пл. „Независимост”, ул. „Кирил и Методий” – северен тротоар до Банка ОББ, хидроизолиране на фонтан „Двете момченца” преди полагане на облицовка.

Участък 6 – район около джамия „Ибрахим паша” и южна страна на Художествената галерия

Демонтаж, разкъртване, разбиване на съществуващи настилки, бордюри, стенички, изкопни работи – платен паркинг около джамия „Ибрахим паша”, градинката пред Художествената галерия, обратни засипки и насипи, настилка – бивша централна пиаца за таксиметрови автомобили, полагане на асфалтови пластове – подход за нов обществен паркинг пред бар „Сохо”, полагане на бетонови бордюри – нов участък на ул. „Цар Асен”, пресичаща бул. „България”, настилки от бетонови плочи и павета, мит речен филц, изработка и монтаж или повдигане на решетки за английски дворове, изграждане на клоцове, бетонови стенички, габиони, облицовки, стъпала и места за сядане, направа на рампи за инвалиди - паркинг около джамия „Ибрахим паша”, градинката пред Художествената галерия.

Участък 7 – междублоково пространство на ул. „Кубрат”

Полагане на бордюри, павета, асфалт – оформяне на нов паркинг, подмяна на улични решетки и оттоци за атмосферни води, прокарване на ново улично осветление – междублоково пространство по ул. „Кубрат”.

Участък 8–кръгово кръстовище на бул. „България” и ул. „Ст. Караджа”

Полагане на бетонови бордюри, настилки от бетонови плочи и павета, мит речен филц, изработка и монтаж или повдигане на решетки за английски дворове – подход от ул. „Кирил и Методий”.
